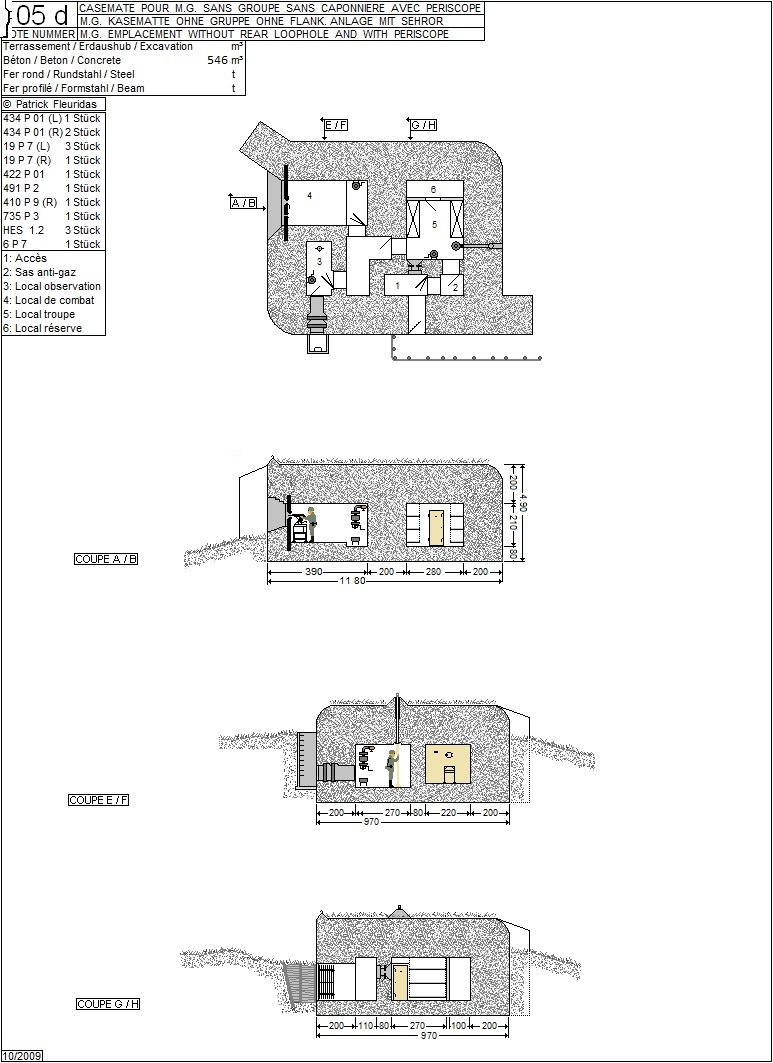

Patrick.Fleuridas a écrit:10/3/1939: ouverture du chantier, début des terrassements.
26/4/1939: Achèvement des terrassements.

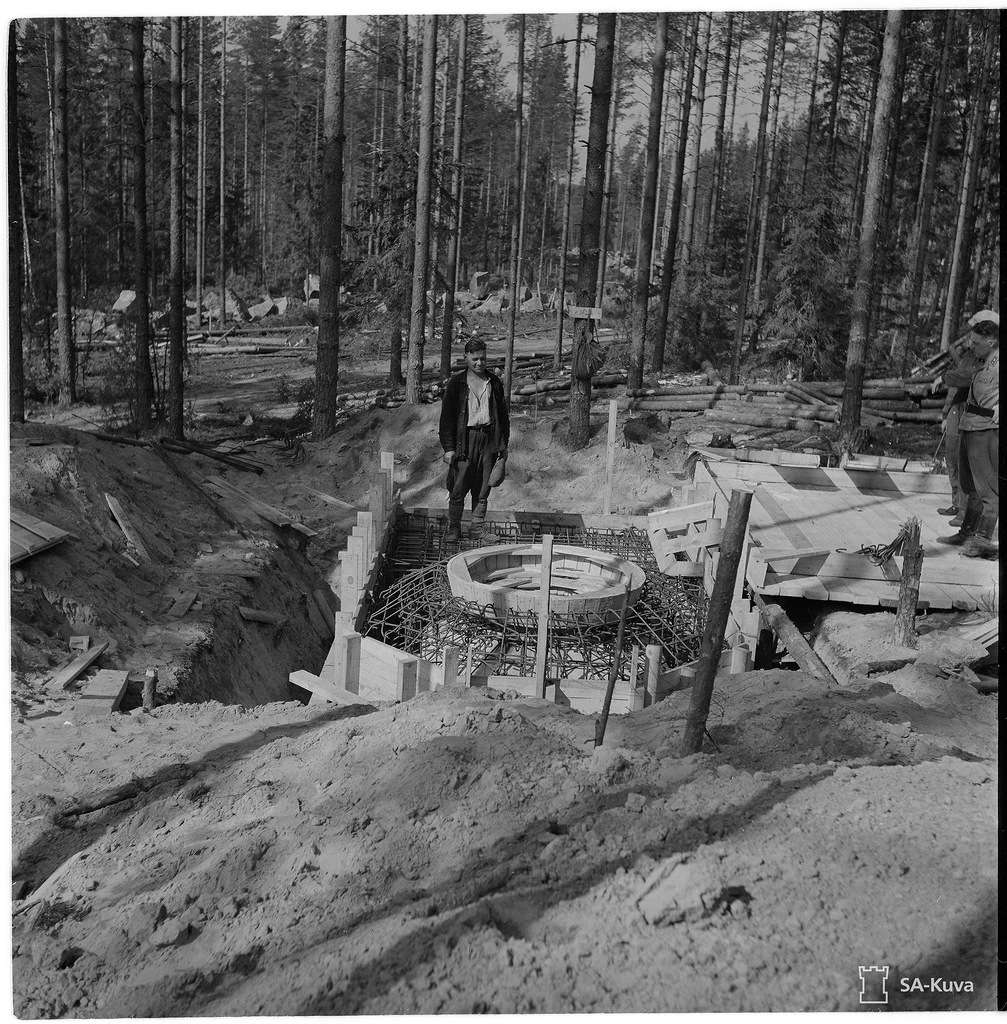

21/6/1939: Dalle de fondation coulée, ferraillage et coffrage achevés.
28/6/1939: coulage du béton des murs et de la dalle de toit terminé. Le gros-oeuvre est achevé.

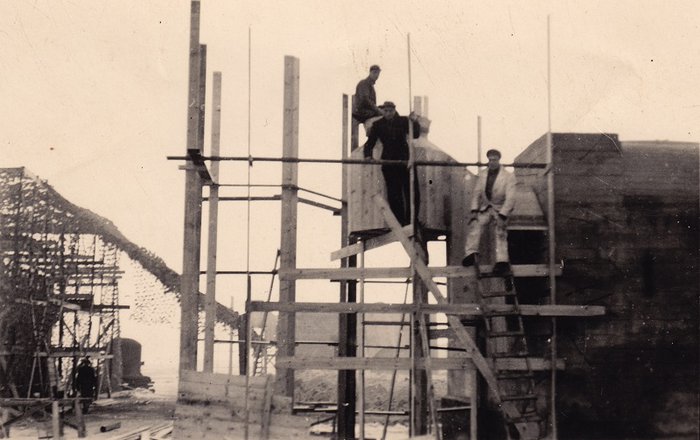

3/7/1939: Début des aménagements intérieurs.

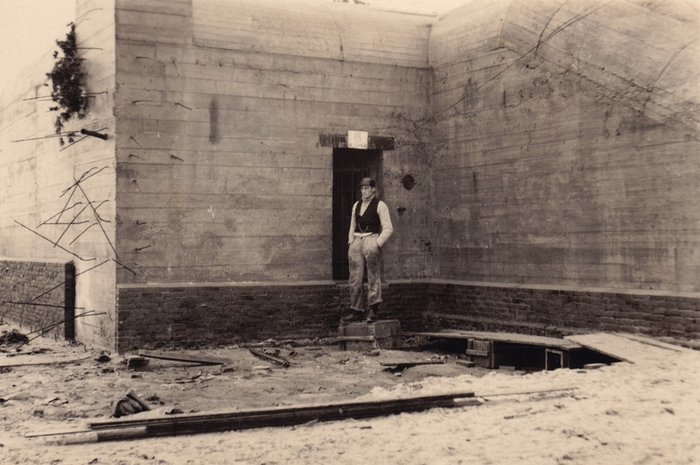

2/8/1939: Réception de l'ouvrage.



Retourner vers LES FORTIFICATIONS
| ► Les 10 Derniers Posts du jour | Date | Auteur |
|---|---|---|
dans: Quiz suite -14 |
par: Prosper Vandenbroucke |
|
dans: 1er RCP, les paras de la France Libre |
par: alfa1965 |
|
dans: Enfin du neuf sur la Résistance alsacienne ! |
par: Prosper Vandenbroucke |
|
dans: Aidez-moi à identifier les décorations militaires du commandant d’un bataillon ukrainien des FFI |
par: Antonix |
|
dans: le Quiz |
par: kfranc01 |
|
dans: Clap de fin ? |
par: Dog Red |
|
dans: Mourir au maquis - Mourir pour le maquis |
par: JARDIN DAVID |
|
dans: Recherche & Histoire : Du service actif au 36e GFTA (1936-1945) : parcours d'un auxiliaire d'artille |
par: Jean-Francois |
|
dans: Feux de la rampe 2.0 : « L’opération Barbarossa » |
par: Prosper Vandenbroucke |
|
dans: La Marine néerlandaise pendant la seconde guerre mondiale |
par: NIALA |
Utilisateurs parcourant ce forum: Aucun utilisateur enregistré et 67 invités
